Aanvaring Suurhoffbrug in Rotterdam
ir. Y.M.J.J. Hollman
“Amistade vaart Suurhoffbrug aan”
Onder deze kop publiceerde op 31 mei 1999 het Weekblad Schuttevaer het volgende bericht:
ROTTERDAM (25 mei) - De Amistade, het nieuwe con-tainerschip van de gebroeders Wanders en Middelkoop, is afgelopen zaterdagavond tegen de Suurhoffbrug gevaren. Het schip bleef onbeschadigd, maar de brug is zwaar beschadigd. Exceptioneel verkeer mag er voorlopig niet over en de vier rijstroken zijn teruggebracht naar twee.
‘Van de twee hoofdliggers is er één duidelijk verbogen en de andere beschadigd’, zegt woordvoerder W. Bouckaert van Rijkswaterstaat Zuid-Holland. ‘We hebben de rijstroken afgesloten omdat de constructie is beschadigd en we niet weten wat de brug nog kan dragen. Dat is gebeurd op ad-vies van drie constructeurs, die er in het weekeinde naar hebben gekeken.’ Rijkswaterstaat is deze week nog bezig met een verdere inspectie om te zien of de verbogen ligger moet worden vervangen of nog kan worden rechtgebogen. De schade is volgens RWS aanzienlijk, maar de schipper is verzekerd. Volgens Henk Wanders is de aanvaring het gevolg van een inschattingsfout. ‘De peilschaal geeft de waterhoogte goed aan. Toch is het fout gegaan, dat kan gebeuren.’ Er bleef volgens Wanders één container aan de brug hangen, die schoof door naar het achterschip en heeft onderweg twee andere containers beschadigd. ‘We hebben die drie containers aan de wal gezet en dat was wat ons betreft dan ook alle schade, met het schip was niks.’
Inleiding

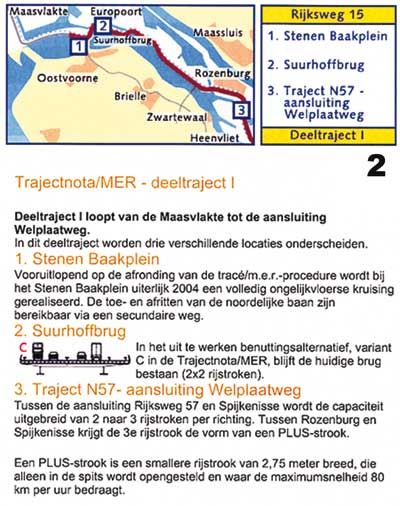

Als je Rijksweg 15 (Nijmegen-Maasvlakte) helemaal uitrijdt tot aan de Maasvlakte dan heet het stuk Rijksweg na de Botlektunnel ook Europaweg. In de Europaweg treft men een aantal markante kunstwerken aan, zoals: de Botlektunnel, met daarnaast voor spoor en gevaarlijk transport nog steeds de Botlekbrug, de Calandbrug voor spoor- en wegverkeer, naast deze brug wordt nu de Calandtunnel gerealiseerd, de Dintelhavenbrug, pas vernieuwd, en de Suurhoffbrug. Het realiseren van tunnels en het vernieuwen van bruggen heeft direct te maken met de ongekende intensiteit van vooral het wegverkeer op deze route. Voortdurend wordt er aan de weg gewerkt teneinde deze te verheffen tot autosnelweg. Dat de Suurhoffbrug redelijk aan de eisen van deze tijd voldoet mag blijken uit een passage uit de Trajectnota/MER – deeltraject 1: “in het uit te werken benuttingsalternatief, variant C, blijft de huidige brug bestaan uit 2x2 rijstroken plus een strook voor locaal verkeer”.
Historie
De Suurhoffbrug is gerealiseerd in de beginjaren ’70, ontworpen door Gemeentewerken Rotterdam, Afdeling Staalbouw en gebouwd door Lubbers’ Constructiewerkplaatsen en Machinefabriek “Hollandia”, kortweg Hollandia, te Krimpen aan de IJssel.
Feitelijk zijn het twee bruggen naast elkaar: een verkeersbrug en een spoorbrug ten westen van de verkeersbrug. In 1974 is aan ontwerpers en bouwers van de verkeersbrug de “Nationale Staalprijs” door de Vereniging “Bouwen met Staal” toegekend.
De aanvaring
De Suurhoffbrug heeft 4 hoofdonderdelen, namelijk: noordelijke aanbrug, basculebrug, hoofdoverspanning en zuidelijke aanbrug.
Beroepsscheepvaart vaart, normaal gesproken, ongehinderd onder de hoofdoverspanning door, exceptioneel vervoer of scheepvaart met hoge opbouw kan de brug passeren via de basculebrug. “Meestal” ongehinderd…, maar op 26 mei 1999 was het foute boel.
Na de aanvaring is de brug direct afgesloten, en is pas gedeeltelijk weer open gesteld toen van diverse kanten door technici is beaamd dat er nog wel verkeer over mogelijk is.
Om de exacte omvang van de schade vast te stellen heeft de firma Hofman uit Sliedrecht opdracht gekregen de noodzakelijk inspecties uit te voeren. De Afdeling Ruimtelijk Meten van Iv-Infra is door Hofman uitgenodigd de noodzakelijke 3D-metingen uit te voeren, deze te vertalen naar tekeningen en rapportages, om vast te stellen waar welke schade is met de afwijkingen in mm ten opzichte van markante constructiedelen, zoals hoofd- of stramienlijnen die als recht, evenwijdig en haaks gekenmerkt konden worden. Uiteraard zijn ook de nodige fabriekstekeningen bestudeerd.
De reparatie
Naast inzicht in de beschadigde delen is door de metingen duidelijkheid verkregen in de bestaande lengte- en dwarsprofielen. Als onderdeel van de rapportage zijn ook tekeningen vervaardigd met 3D-visualiaties in kleur. Het pakket informatie is door Hofman overgedragen aan Bouwdienst Rijkswaterstaat Hoofdafdeling Projecten en Diensten Regionale Afdeling Midden-West. De Onderafdeling Staal, Werktuigbouw en Installatietechniek kan aan de slag. Na alle vereiste analyses, second opinions, doorrekeningen, onderhandelingen en wat dies meer zij is er een overeenkomst gesloten tussen de Staat der Nederlanden (vertegenwoordigd door de Bouwdienst Rijkswaterstaat en Hollandia B.V. te Krimpen aan de IJssel. Deze overeenkomst strekte tot uitvoering van bestek BDP/5502 voor het richten van de hoofdligger, het lassen van de kopplaten, consoles / dwarsliggers aan de lijfplaat van de hoofdliggers, het ontwerpen, fabriceren en monteren van de conserveringswagens en bijbehorende wagenbanen en het vernieuwen van de opleggingen van de Suurhoffbrug.

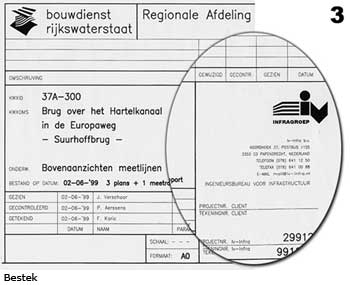

Het bestek
Het bestek, inclusief bijlagen en tekeningen gaat zeer minutieus in op alle mogelijke details en staat bol van normen, eisen en toleranties.
Alleen al met betrekking tot het besteksonderdeel: “ Het richten van de oostelijke hoofdligger” zijn gedetailleerde eisen in een bijlage toegevoegd voor:
- het maken van een deelkwaliteitsplan “Richten”
- het maken van berekeningen t.b.v. de hoofddraagconstructie
- het maken van tekeningen en berekeningen t.b.v. hulpmaterieel en –materiaal
- het maken van een vijzelplan
- het uitvoeren van conserveringswerkzaamheden
- het richten van de verbogen onderdelen van de brug
- het verrichten van metingen en het maken van meetprotocollen
- het herstellen/vervangen van beschadigde onderdelen van de brug, met name de verticale verstijvers bij het begin van drukgebied.
Het meten
Uit hoofde van haar betrokkenheid bij de vaststelling van de schade is de Afdeling Ruimtelijk Meten van Iv-Infra door Hollandia b.v. gevraagd om de nodige hand- en spandiensten te verrichten met betrekking tot alles wat met het onderwerp “maatvoering’ te maken heeft.
Deze opdracht resulteerde in de volgende werkzaamheden:
Voor het richten van de oostelijke hoofdligger:
- het opstellen van een meetplan
- het opstellen van een blanco meetprotocol
- het creëren van plaatselijke meetgrondslag in lokaal stelsel x,y,z, inclusief het aanbrengen van een fysieke referentielijn voor de- en montage
- het uitvoeren van een tussentijdse controlemeting op de richting van de onderflens
- het uitvoeren van een eindmeting op alle onderdelen van de hoofdligger
Voor het uitwisselen van de brugopleggingen:
- het opstellen van een meetplan
- het inmeten van 10 stuks opleggingen inclusief gatenpatroon, helling van de onderflens en vlakheid van de onderflens
Voor het positioneren van de kanaaloverspanningen:
- het opstellen van een meetplan
- het inmeten van aansluitende onderdelen van de hoofdoverspanning ter plekke van het zuidelijk landhoofd en pijler 3
- het plaatsen van referentiemeetpunten voor toekom-stige metingen en voor het monitoren van de werkzaamheden
- het uitvoeren van een eindmeting
Voor de conserveringswagens
- het opstellen van een meetplan
- het opstellen van blanco rapporten
- het inmeten van alle relevante onderdelen van de bestaande brugconstructie in x,y,z,
- het eenmalig uitzetten van referentielijnen ten behoeve van de ankergaten.
Voor de genoemde activiteiten
- het computermatig verwerking van de meetresultaten
- het leveren van rapporten.

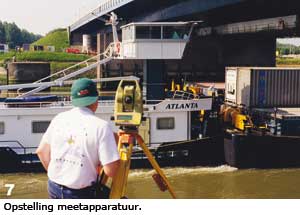

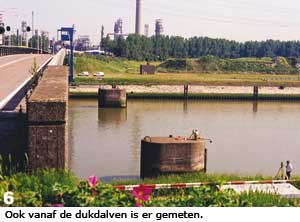

Een technisch hoogstandje
De metingen zijn uitgevoerd met moderne zelfregistrerende reflectorloze tachymeters, op een zodanige wijze dat, met een hoge nauwkeurigheid, zelfs op moeilijke of onbereikbare plaatsen relevante meetpunten gemeten konden worden. De rapportages, tekeningen, 3d-visualisaties, etc. zijn van grote waarde gebleken bij het uitvoeren van de reparatiewerkzaamheden door Hollandia in nauwe samenwerking met Bouwdienst Rijkswaterstaat.
Pagina 2 van 2
