Bruggenstichting

Welkom op de website van de Nederlandse Bruggenstichting


Het doel van het platform is het vergroten van de technische en architectonische kwaliteit van Fiets+voetbruggen. Dat wil het Platform bereiken door het verspreiden van kennis over het ontwerp proces in samenwerking met alle betrokken partijen.


De Nederlandse Bruggenstichting en Platform Bruggen (ondersteund door CROW) hebben de handen ineengeslagen om dit evenement in 2025 naar een nog hoger niveau te tillen. Verwacht een dag vol plenaire sessies, workshops, en natuurlijk volop netwerkmogelijkheden.


Platform Bruggen bundelt krachten van alle partijen in de bruggensector. Kennis wordt gedeeld en geborgd en samen worden innovaties versneld die bijdragen aan een efficiëntere en effectievere invulling van de vervangings-, renovatie- en verduurzamingsopgave.

Janssen Venneboer

Bruggen zorgen in zowel de stedelijke als landelijke omgeving voor snelle en veilige verbindingen. Zij zijn daardoor onmisbare schakels voor de economie van ons land en het welzijn van iedereen.

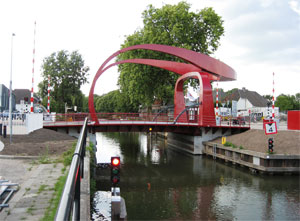

Het bedrijf Jansen Venneboer realiseert civieltechnische kunstwerken. Van ontwerp, engineering en realisatie tot en met inspectie en onderhoud. dec 06 01
In opdracht van Gemeente Utrecht gaat Jansen Venneboer in Wijhe samen met combinant Ippel in Nieuwendijk de vervanging van de Rode Brug in Utrecht realiseren. De Rode Brug werd in juni 2009 door Jansen Venneboer in Utrecht gemonteerd. De aanneemsom van het project is € 1,7 miljoen.

De Rode Brug vormt een schakel in de reeks ophaalbruggen over de Vecht tussen Muiden en Utrecht. In deze reeks is de Rode Brug vanuit Utrecht gezien de eerste ophaalbrug en tevens de enige over het Utrechtse deel van de Vecht. De oude brug is in de jaren ‘50 gebouwd en nadert het einde van zijn levensduur. Waar het bij de oude brug recht-toe-recht-aan is, voorziet het nieuwe ontwerp in ronde en gekromde vormen.
Ingenieursbureau Utrecht heeft het kader voor de nieuwe brug gedefinieerd, nadat het de eisen en wensen had geïnventariseerd van uiteenlopende belanghebbenden, inclusief bedieners, beheerders, pleziervaart en de bewoners. De nieuwe brug heeft, net als de bestaande brug, slechts één rijstrook en zal door een ‘om en om’-regeling worden gebruikt door lokaal autoverkeer. Naast de rijweg komen er twee aparte fietspaden én twee aparte voetpaden.

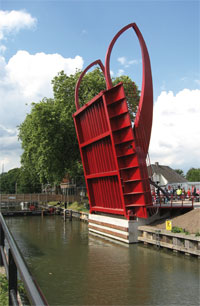

dec 06 02De historische context en de ambities van Utrecht met de stadswijk waren de inspiratie voor de eerste ontwerpen van architecte Marja Haring (architecte bij Ingenieursbureau Gemeente Werken Rotterdam). De rode kleur is gekozen, omdat de beide voorgaande bruggen rood waren. De brug is modern en strak vormgegeven. De poort, die refereert aan de oude historie en de balans zijn vloeiende bewegingen, waardoor een duidelijke onderlinge relatie ontstaat. De overspanning is in verhouding tot de breedte kort, daarom is gekozen om de landhoofden terugliggend te maken. De voetpaden worden zowel op het val als op de landhoofden ondersteund door consoles. Deze consoles zijn geïntegreerd met de leuning vormgegeven. De brug lijkt op deze manier van oever tot oever te overspannen.
Ingenieursbureau Amsterdam (IBA) is betrokken bij het gehele ontwerpproces en verantwoordelijk voor de vertaling van de vormgeving naar een technisch ontwerp. De grootste technische uitdaging is het gekromd uitvoeren van alle onderdelen!
In juni 2008 heeft Gemeente Utrecht opdracht gegeven aan Combinatie Ippel en Jansen Venneboer om de vervanging van de Rode Brug te realiseren. Jansen Venneboer heeft het technisch ontwerp verder vertaald naar de realisatie.
De fabricagewerkzaamheden van de Rode Brug zijn in december 2008 gestart. De fabricage van het val werd als eerste gestart. Daarna volgden de balans, hameipoort draaipunten en opleggingen. In februari 2009 werd het val op het terrein van Jansen Venneboer in Wijhe gedraaid, zodat de werkzaamheden aan de bovenzijde van het val konden worden afgerond. Op maandag 20 april 2009 is de Rode Brug Utrecht voor conservering vanaf de loswal in Wijhe over het water getransporteerd naar Amsterdam. Het betonwerk van de onderbouw is gerealiseerd en de brug is van haar typerende eindkleur voorzien. Daarna vonden de voorbereidingen van de elektrotechnische werkzaamheden plaats. Op 3 juni 2009 werd de hameipoort met de aandrijving geplaatst en op 15 juni is overdag de Rode Brug over het water getransporteerd van Amsterdam naar Utrecht en ‘s avonds vond het wegtransport door Utrecht plaats. Op 16 juni werd de Rode Brug ingehesen en het val en de balans geplaatst.

 dec 06 03 dec 06 04
Het gewicht van de balans is 110 ton, het val weegt 40 ton en de hameipoort weegt 10 ton. De lengte van het val is 10,4 meter en de breedte is 13 meter.

Opdrachtgever: Gemeente Utrecht
Kaderstelling ontwerp: ingenieursbureau Utrecht
Ontwerp: architecte Marja Haring, ingenieursbureau Gemeente Werken Rotterdam
Constructief ontwerp: Ingenieursbureau Amsterdam
Detailering ontwerp: Janssen Venneboer, Wijhe
Uitvoering: Combinatie Janssen Venneboer, Wijhe en Ippel, Nieuwendijk
Overspanning: 10,4 meter
Totale breedte val: 13 meter

Download hier het artikel in pdf-formaat logo pdf
